昆山完成苏州110千伏最大跨湖档距架线
2026-10-01 12:32
来源:苏州日报
责任编辑:程黎莉
字号:

苏报讯(记者 惠玉兰 通讯员 秦旭晨)近日,苏州昆山锦溪镇,长白荡水面上空,一根银线缓缓收紧、锚固。对讲机传来声音:“最后一相导线已锚固,两侧耐张塔复核锚固状态及双重保护措施。”国网苏州供电公司施工人员顺利完成文昌至高勇110千伏线路工程跨越长白荡水域架线施工作业。此次跨越档距869米,为苏州市110千伏电压等级迄今最大跨越档距。

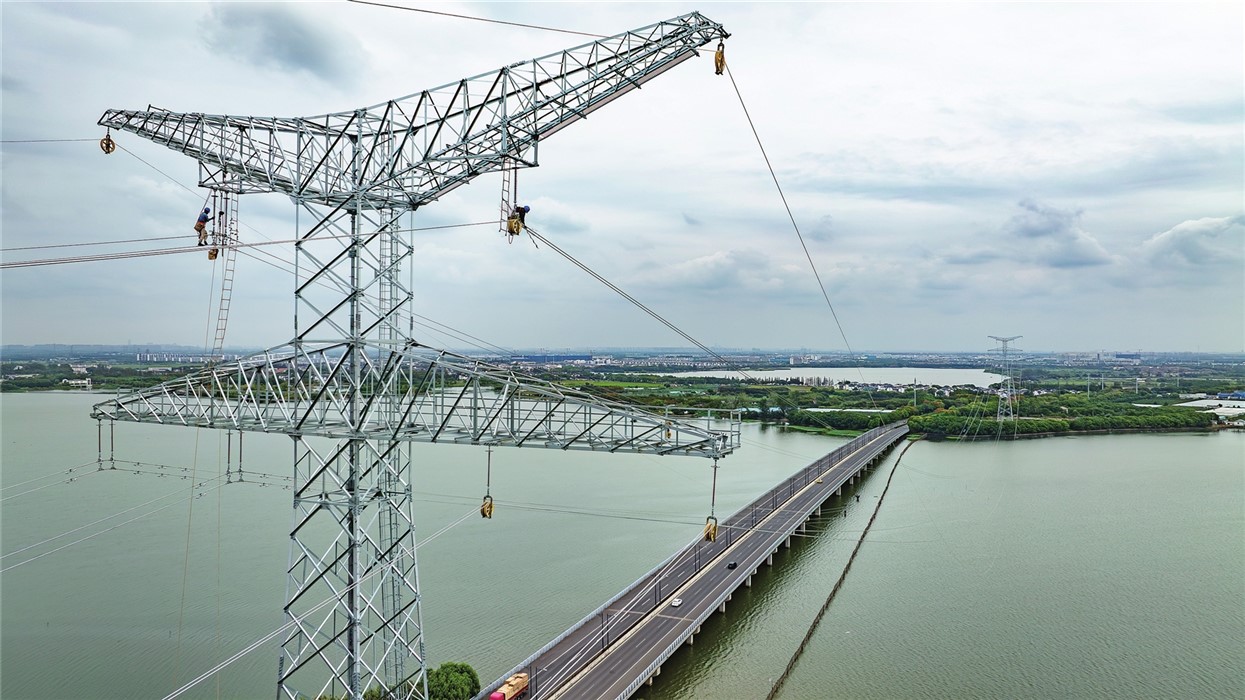

一根根银线凌空横跨长白荡。(国网苏州供电公司供图)

文昌至高勇110千伏线路工程是服务地方汽车电机重点产业的关键配套供电工程,保障省级重大项目峰速创智产业园供电。工程将周边既有110千伏线路接入220千伏文昌变电站,以此构建多回路供电网络,有效缓解昆山南部供电压力。工程自5月开工以来,先后完成基础施工、铁塔组立、架线施工等工序,累计新建杆塔33基,新建架空线路总长10.73公里,预计10月底实现全线贯通。

本次施工最大难点在于大档距水域跨越。“869米档距远超常规水平,导线弧垂、风偏受风力影响显著。”项目负责人王伟锋说,项目部经多次勘查,决定采用“无人机+张力架线”的施工方式,确保作业全过程导地线不落地,减少导线磨损。

“各小组注意,检查无人机及导引绳连接状态,准备导引绳展放!”随着王伟锋一声指令,大型无人机拖着导引绳从东岸起飞,在西岸空地抛落,地面人员迅速完成导引绳对接升空。“控制牵引速度,注意控制张力!”王伟锋根据盯控读数实时下达调整指令,张力机同步调整作业节奏。随着导引绳索逐级转换,最终转换为牵引钢丝绳连接牵张场两端,进行导地线展放。

施工期间,国网苏州供电公司同步落实航道监管机制,全程现场值守,严守水域生态保护要求。接下来,国网苏州供电公司将开展紧挂线、附件安装等后续施工,保障工程10月底前具备投产条件,为昆山南部产业集群输送稳定电力。
